随着我国城镇化的高速推进,城镇建筑面积不断增长,北方城镇集中供热面积亦随之快速增长。根据国家规划,“十三五”期间将对包括热电联产机组在内的燃煤机组实施“超低排放”改造,计划 5 年内在有条件地区实现清洁取暖方式替代散烧煤。
政府心系人民冷暖健康,清洁能源替代高污染能源已是不可逆的大趋势。同时,空气能作为绿色环保的清洁能源,得到了政府和用户越来越广泛的认可。
近期,河北赵县全县城407万㎡空气能热泵集中采暖项目备受瞩目,1200台60P纽恩泰空气能热泵低温机组,出货时间仅需一个月,而从安装到使用也仅花了一个半月。
这个被誉为“全球体量超大的热泵采暖工程”,纽恩泰是如何圆满完成的?它的背后有哪些不为人知的重重困难?让小编带大家一一深度解析。
项目难点
1、供暖面积大,工程范围广且量大
赵县总人口60万,供暖末端建筑面积407万㎡,涉及热源站的重新分布、老旧管网的合理改造、电力配套等工程。项目站点数量众多,同时还要考虑机组运行效果、站点周围环境影响等因素,工作难度极大。
2、施工周期短
该项目需要在四个月内建设达到供暖要求,难度非常大,涉及到多个施工队、多道工序平行施工等问题。
3、复杂的末端情况
针对县城情况有老旧小区、新建小区、公建商户、城镇村等等建筑类型,供暖需求、保温情况、末端形式、管网等都不一样,在复杂的现场环境中如何精准的分片区供暖,实现高性价比改造?
4、设备集中摆放
在空气源热泵行业中,大型项目几乎都会多台设备集中摆放,但这对机组效果会产生一定影响。如何设计设备摆放位置,一直是困扰多年的问题。
5、如何降噪
机组运行,如何保证噪音不扰民?
项目攻克:
01、降噪

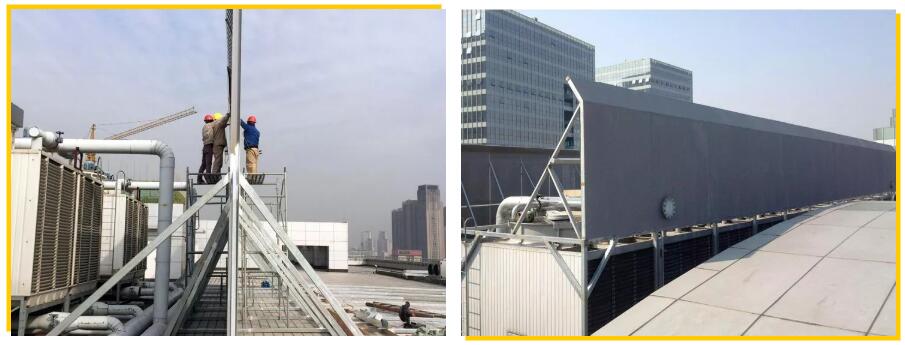

①采用隔音屏障,即一种类似于墙壁的,可以降低噪声影响的声阻隔设备。

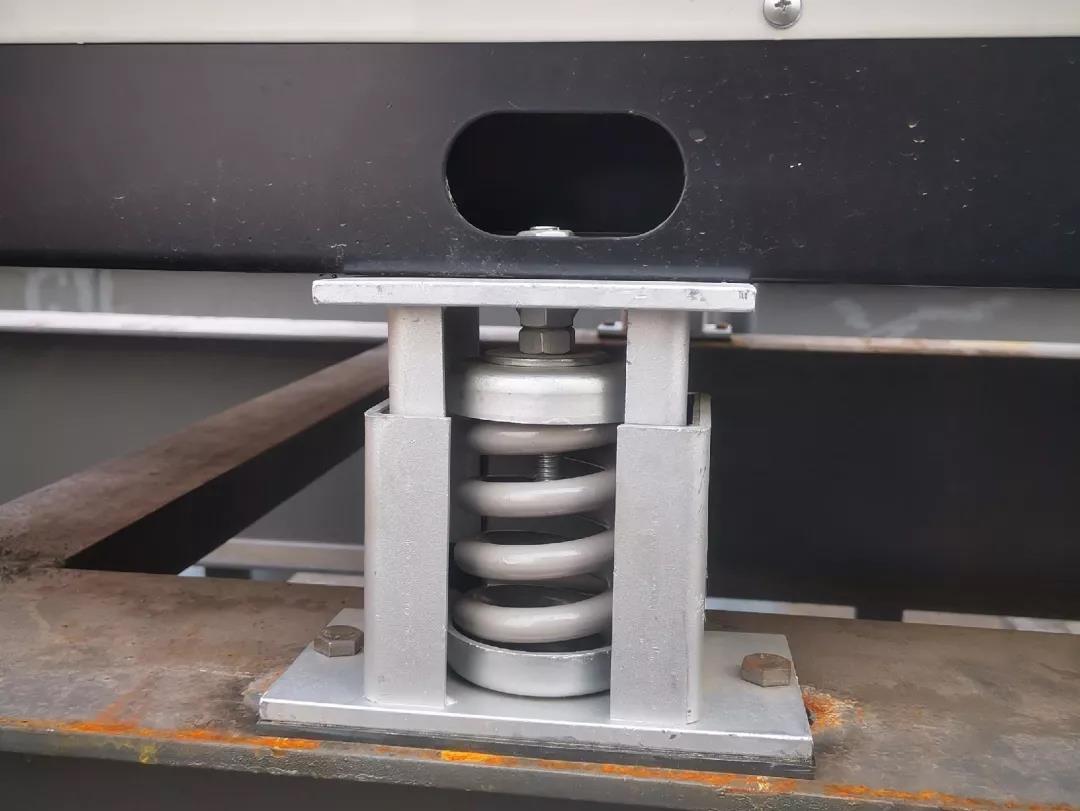

②空气源热泵机组隔振——加装空气弹簧减振器。

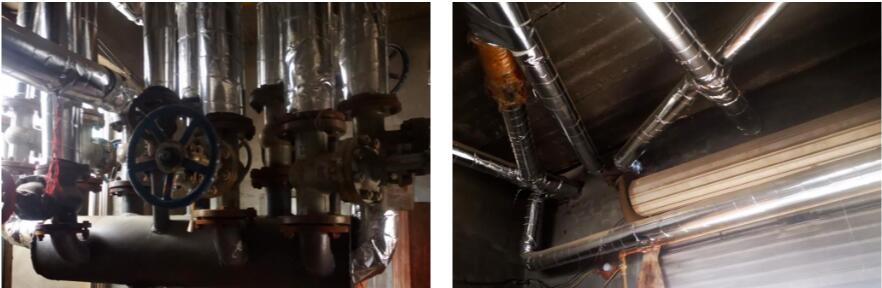

③管道隔振管道入口出口处加双球软连接。
02、机组位置摆放设计

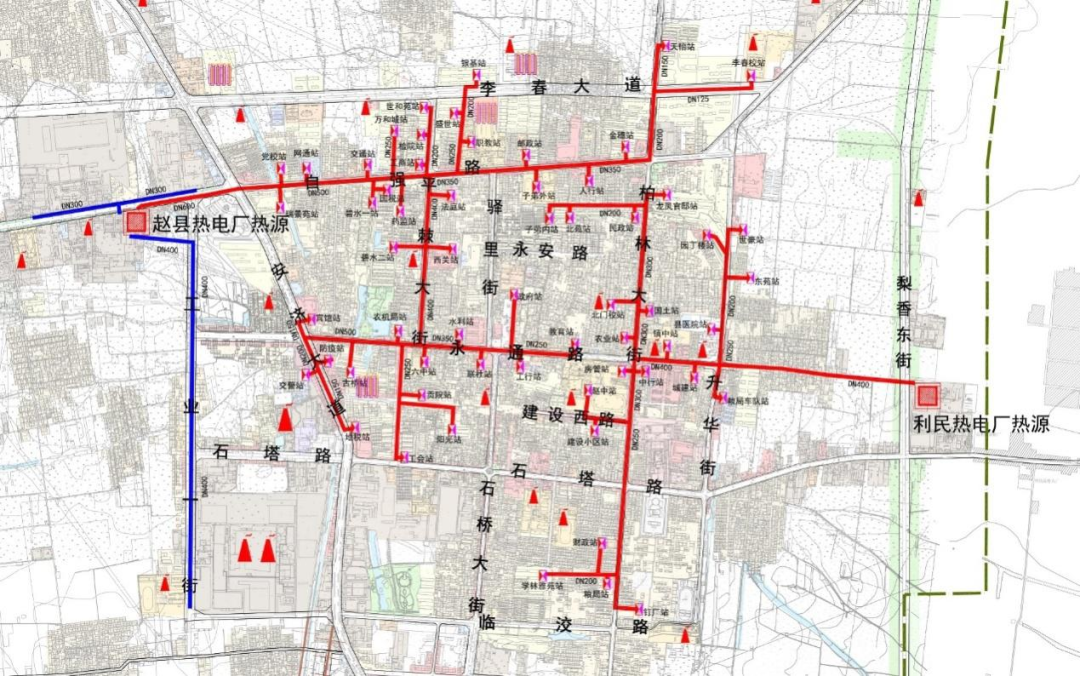

在热源布置上,为了避免铺设管网工程量大,建设周期长等缺点,纽恩泰将整个方案设计为使用分布式空气能站为主的方式进行供热,设计热源站数量 42 座。
基于采暖统计数据,结合末端形式的不同、管网工程量的大小,对各站点所辖区域进行分配,通过对现场周边环境的勘察、对热泵机组安装效果的预估、对电力配置的校核,确定机组、泵房、配电室的选址。

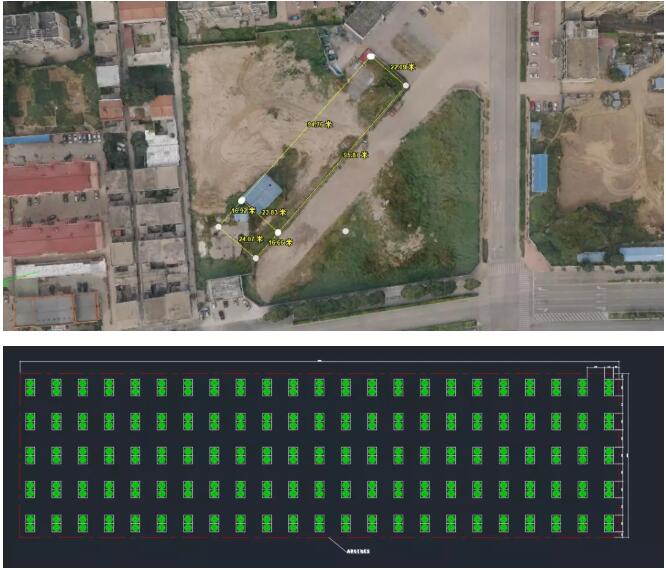

纽恩泰技术团队根据对站点机组负荷、进风量等因素的精准计算,通过模型校核,针对各站点不同情况,分别制定出不同方案。以下为部分站点摆放设计位置。

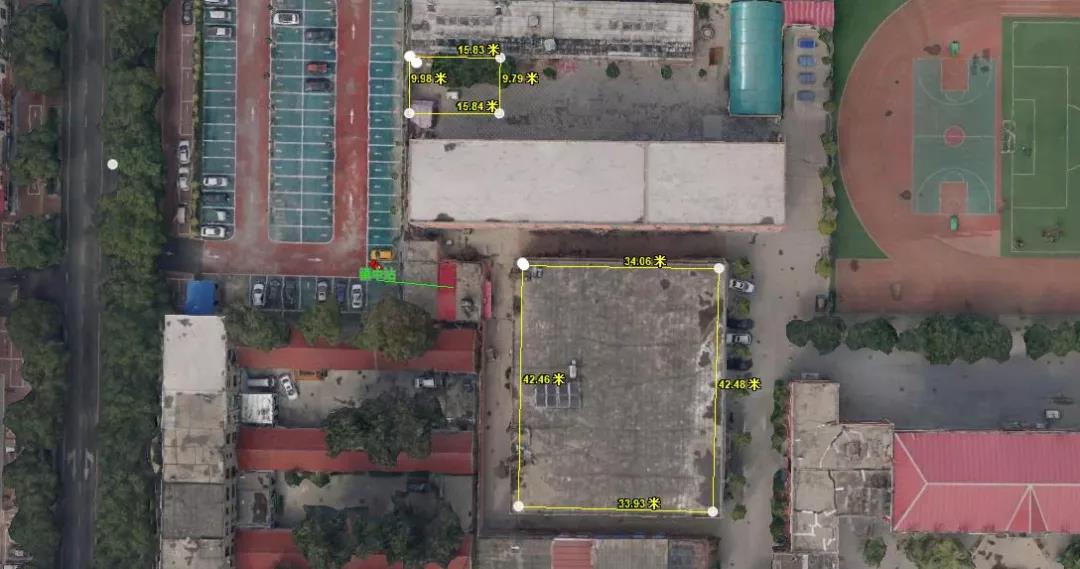

森都站
建设方式:架高9米 ,混凝土做基础,支架下部无设施。
设备台数:115 台
广场首府站
建设方式:架高8米 ,混凝土做基础,下建变电站。
设备台数:110 台
镇中站
建设方式:食堂房顶直铺
设备台数:44 台
03、工程设计团队的倾力支持
图纸设计:
根据各站点机组设计数量、循环水流量、末端形式、管路损失等,分别展开设计工作;考虑到工作量大、周期短、任务重,纽恩泰配备了10名专业技术人员组成专项项目组,从初稿绘制、修改、完善,到专家审核,经过两个月的时间(平均 1.5 天出一个站点图纸)完成设计出图工作,图纸量 1230 张。
调试开机:

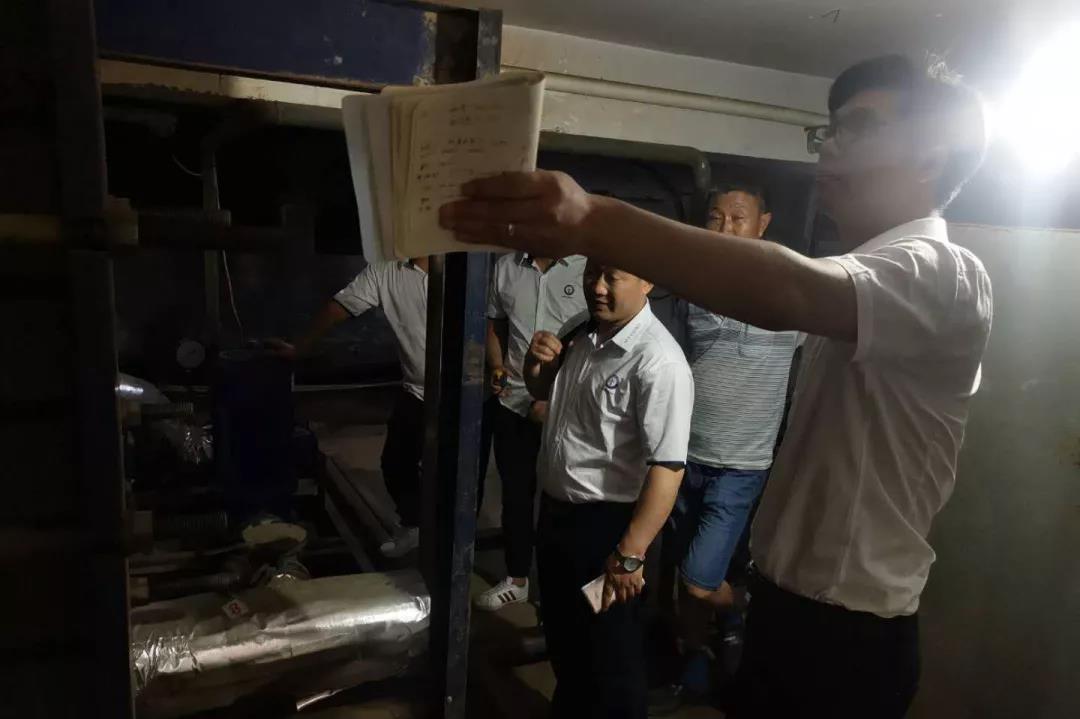

从 2019 年 11 月初开始,对赵县 46 个空气源站、103 套系统分别进行开机调试。
04、40 天1200 台空气能热泵全部到位
作为空气源热泵行业较大项目,赵县项目建设周期短,供货时间紧。从 2019 年9月底开始,40 天内,1200 台空气源热泵全部到位。纽恩泰增城、龙川两大生产基地同时赶货,保证项目及时供货!
05、全程现场技术指导
赵县项目共分为六个标段,多个施工队同时平面施工,纽恩泰技术人员从站点选址、 技术交底、施工指导、安装检查等,全过程提供技术支持!
十九大报告指出:绿水青山就是金山银山。推进冬季清洁取暖,一头牵着百姓温暖过冬,一头连着蓝天白云,关系广大人民群众生活,是重大的民生工程、民心工程。
随着低温热泵采暖技术的日益成熟,近几年,空气能热泵在北方地区冬季清洁取暖中发挥巨大的作用,涵盖大型居民社区、酒店、体育馆、学校、游泳馆、医院、养殖场等场所。
作为空气能行业的标杆企业,纽恩泰拥有超千项专利,成为第18届亚运会官方合作伙伴、中国南北极考察官方合作伙伴、亚奥理事会官方合作伙伴。
在大型集中供暖、煤改电项目中,无论是产品交货周期、系统设计、整体保障还是售后服务等方面,更是展现了纽恩泰的实力。赵县大型集中供暖项目是纽恩泰乃至业界的标杆工程,这也为后续大型集中供暖项积累了宝贵的技术和运营经验。
